Подробная инструкция по бетонированию фонарных столбов
Установка фонарных столбов на территории заказчика осуществляется специализированным подразделением компании Хоббика — ХобСервис. В нашем штате работают только высококлассные специалисты, что позволяет гарантировать качество всех предоставляемых услуг. Процедуру установки можно условно разделить на два последовательных этапа: предварительное бетонирование закладной детали и непосредственный монтаж столба.
1 этап: подготовка и бетонирование
1 этап: подготовка и бетонирование
- Подготовка к работам. Тщательно проверяется вся необходимая документация и оформляется соответствующее разрешение на подключение к энергосети.
- Подготовка основания. Оценивается состояние грунта и выполняется геодезическая разбивка площадки.
- Бурение скважины. Специальной техникой пробуривается скважина глубиной от 800 до 1500 мм и диаметром от 150 до 300 мм. Размеры определяются размерами закладной детали.

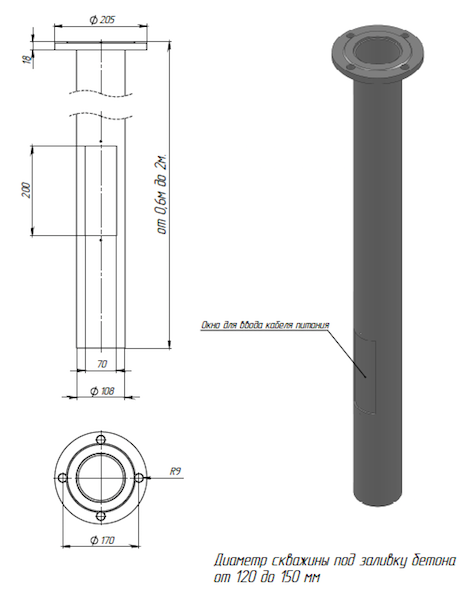

- Установка закладной детали. Закладная деталь помещается в скважину, кабель питания выводится наружу через специальное окно.
- Непосредственное бетонирование. Вокруг закладной детали заливается высококачественные пескобетон М-300 или цементно-песчаная смесь М-150. Смесь твердеет примерно за сутки.
2 этап: монтаж и подключение
- Монтаж фонарного столба. Фонарный столб устанавливается на закладную деталь и фиксируется надежным болтовым соединением (обычно используется четыре болта).
- Подключение электроэнергии. Кабель питания столба соединяется с кабелем питания закладной детали. После включения рубильника обеспечивается стабильное энергоснабжение.

Требования безопасности и технические параметры
- Безопасность. Специалисты соблюдают требования СНиП и ПУЭ, используют средства индивидуальной защиты (СИЗ) и прекращают работы при плохих погодных условиях.
- Технические параметры. Применяются бетоны определенных марок (пескобетон М-300 или цементно-песчаная смесь М-150), армирование закладных деталей, расчеты устойчивости к ветровым нагрузкам и другим факторам внешней среды.
- Испытание и приемка. Завершается проверка устойчивости конструкции и надежности фиксации. Только после полной уверенности в качестве монтажа объект принимается в эксплуатацию.
После окончания работ территория приобретает дополнительное освещение, становясь безопасной и комфортной для использования жителями и гостями района.
